柴油发电机组属于重型、精密且重心偏置的设备,运输就位时核心要求是不倾覆、不碰撞、不受潮、不超载、固定牢、调平准。以下是柴油发电机组运输就位时注意事项,具体应优先执行厂家《运输安装手册》。
一、运输前准备
1.核对参数:重量、外形尺寸、重心位置、吊点/叉孔位置、运输状态。静音型、集装箱型、开架型、拖车型吊装点不同。
2.现场勘察:运输路线宽度、转弯半径、门洞高度、楼板/地面承载力、坡道、限高、吊装口、卸车位置。地下机房要确认吊装孔和通道。
3.基础验收:混凝土基础强度、尺寸、预埋件、地脚螺栓孔、减震器位置合格;基础应平整,水平度一般≤1mm/m,高出地面便于排水。
4.机组处理:排空或控制燃油量,防止泄漏和火灾;冷却液按防冻要求保留;蓄电池断开负极并固定,端子保护;控制屏、散热器、排烟管口做防震防雨封堵。
5.工具准备:合格吊带、钢丝绳、卸扣、平衡梁、护角、紧绳器、叉车、液压小车、滚杠、三角木、垫铁等;起重人员持证。

二、装卸与吊装
1.必须使用厂家指定吊点:开架机组通常用底盘吊耳,静音/集装箱型用箱体吊耳或角件。严禁用发动机吊环、发电机吊环吊整机。
2.防止重心偏移:柴油机端通常较重,吊点应对称,必要时用平衡梁,使钢丝绳保持垂直,夹角不宜过大。

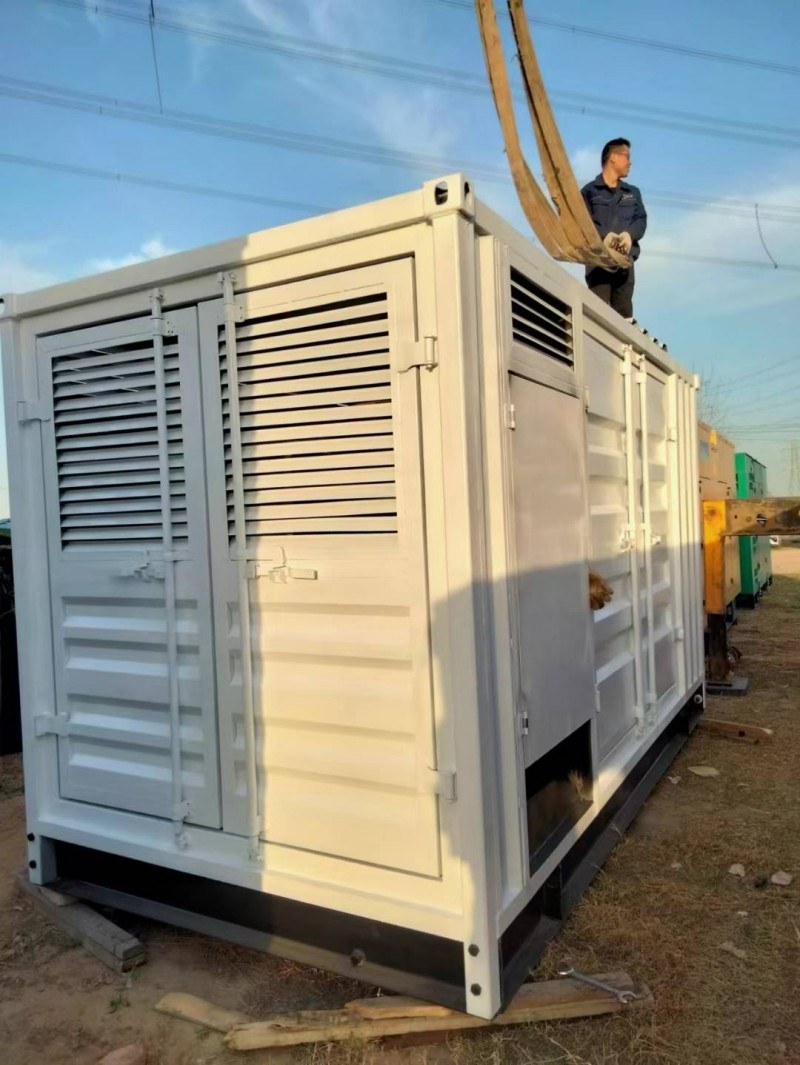

3.试吊:吊离地面100~200mm停止,检查重心、吊具、绳索、机组平衡,确认无误再继续。
4.严禁斜吊、猛起猛落:缓慢起升、回转、下降;吊物下严禁站人;风速过大、雨雪天应停止吊装。
5.叉车搬运:叉齿必须完全插入叉孔,承载能力足够,缓慢行驶;不得叉在油底壳、排烟管、控制屏等非承力部位。
三、水平运输

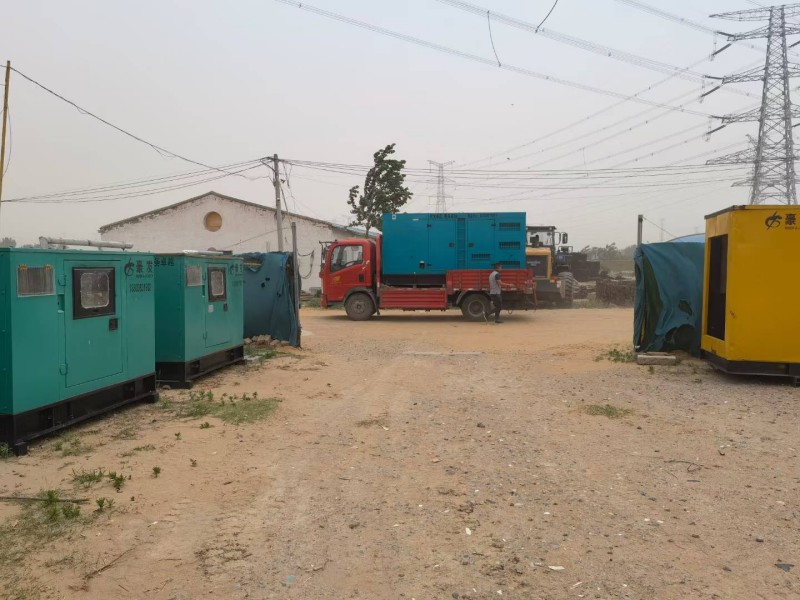

1.可靠固定:用紧绳器或钢丝绳将机组底盘与运输车固定,不少于4个受力点,前后左右均限位;轮式机组拉手刹、垫三角木。
2.防震防撞:运输速度慢,转弯缓,刹车缓;避免剧烈颠簸,防止接线松动、电气元件损坏、油液泄漏。
3.滚杠/液压小车运输:地面承载力足够,滚杠直径一致,前方清障;人员脚远离滚杠和车轮;坡道处加溜绳保护。
4.防雨防潮:覆盖防雨布,但不得堵塞散热器和进排风口。
四、就位安装
1.落位准确:按设计位置就位,避免碰撞墙壁、管道、电缆桥架;落位时先放在垫铁或临时支撑上,再安装减震器。
2.调平固定:用垫铁调平,不得用减震器强行调平;水平度符合厂家要求。地脚螺栓紧固后,按需二次灌浆。
3.减震器:型号、数量、位置正确,不得压死、倾斜或缺失;机组与基础之间不得刚性接触。
4.排烟系统:排烟管与机组间设柔性波纹管,隔热包扎,引出室外并防雨;避免重量压在机组排气口上。
5.电气连接:电缆留余量,用柔性连接防止振动应力;接地可靠,外壳和中性点接地符合规范;控制线固定、标识清晰。
6.通风散热:进排风面积足够,散热器前方留维护空间,机房通风良好,排风不得短路回流。
7.油路与消防:燃油管路不得泄漏,日用油箱符合防火要求;机房配灭火器,严禁明火。

五、安全红线
严禁超载吊装、斜拉斜吊、人员随吊物升降。
严禁用发动机/发电机吊环吊整机。
严禁钢丝绳直接接触锐边,必须加护角。
严禁在吊物下方站立或通行。
严禁未固定就进行运输或启动。
就位后必须检查紧固件、油液、绝缘、接地、排烟、通风,确认无误再试机。
总结:机组就位不是简单“放到位”,而是后续安全运行和可靠供电的起点;任何图省事、凭经验的操作,都可能埋下振动、泄漏、过热或电气故障的隐患。请以厂家手册和规范为准,把运输、吊装、就位、固定、调平、接线、通风排烟等检查项逐项确认并签字后,再进入试机与交付。
